某项目由 ABCDEFGHIJ 10 个工作包组成,项目计划执行时间为 5 月。在项目执行到第 3 个月

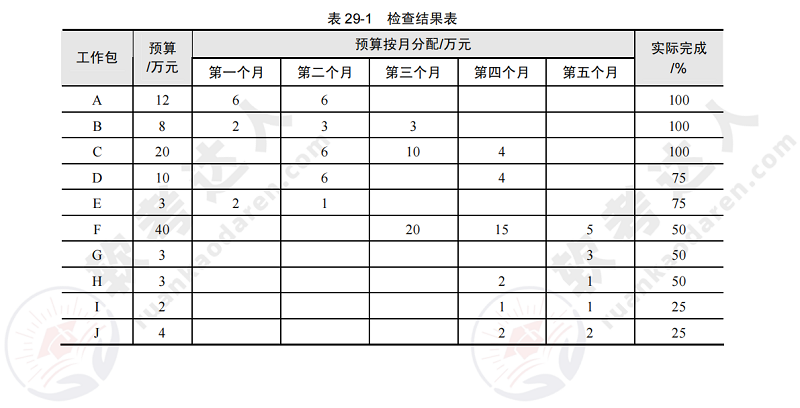

月末的时候,公司对项目进行了检查,检查结果见表 29-1(假设项目工作量在计划期内均匀分布)。

undefined

【问题 1
计算到目前为止,项目的 PV EV 分别为多少?
【问题 2
假设该项目到目前为止已支付 80 万元,请计算项目的 CPI SPI,并指出项目整体的成本和
进度执行情况,以及项目中哪些工作包落后于计划进度,哪些工作包超前于计划进度。
【问题 3
如果项目的当前状态代表了项目未来的执行情况,预测项目未来的结束时间和总成本,并针对
项目目前的状况,提出相应的应对措施。
